Cosa Succede Dopo l’Arrivo delle Macchine CNC in Europa: Il Gap di Esecuzione
Dopo 40 giorni di trasporto, le macchine arrivano in Europa — ma l’esecuzione inizia sul campo. Questo caso analizza il gap tra validazione in fabbrica e integrazione reale.
Introduction
Dopo 40 giorni di trasporto via mare, le macchine arrivano in Europa.
Ma l’esecuzione inizia qui.
In molti progetti industriali internazionali, le macchine sono già state validate in fabbrica. Tuttavia, quando arrivano presso il cliente, inizia una nuova fase, spesso sottovalutata.
È qui che nasce il cosiddetto execution gap.

L’arrivo delle macchine segna l’inizio dell’esecuzione
Project Overview
Questo caso riguarda la consegna finale di due torni CNC tipo Swiss in Italia.
Prima della spedizione, entrambe le macchine avevano già completato test di produzione in Cina, come parte di un progetto turnkey.
Dal punto di vista tecnico, tutto era allineato.
Tuttavia, una volta arrivate in stabilimento, alcuni elementi hanno richiesto un nuovo allineamento per garantire una produzione stabile.
The Execution Gap in Cross-Border Manufacturing
La sfida non è la capacità tecnica.
La sfida è il passaggio tra sistemi diversi.
Tra la validazione in fabbrica e l’esecuzione sul campo, spesso esiste una fase in cui nessuno gestisce completamente l’allineamento.
È in questa fase che piccoli dettagli, ma importanti, possono essere trascurati.
Three Areas That Require Re-Alignment
1. Tooling Localization
Le macchine testate in Cina utilizzano normalmente utensili locali.
Nel sito europeo, è necessario adattare il sistema utensili alla filiera locale.
Questo influisce su acquisti, gestione magazzino e produzione.

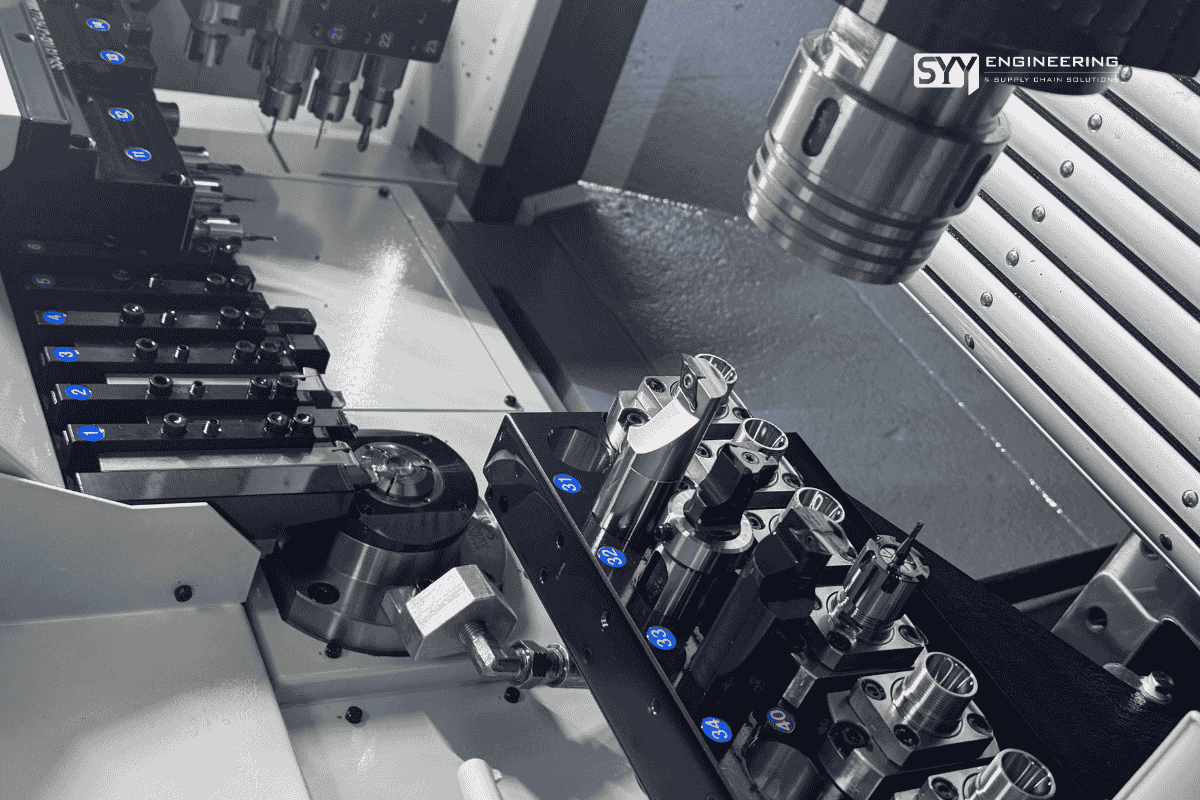

Allineamento utensili tra Cina e Europa
2. Service Readiness
La capacità tecnica non è sufficiente nei progetti internazionali.
Il funzionamento nel lungo periodo dipende da un sistema di assistenza strutturato, tra cui:
Manuali operativi
Documentazione di manutenzione
Codici ricambi
Disegni esplosi
Tutti questi elementi devono essere adattati a un utilizzo internazionale.

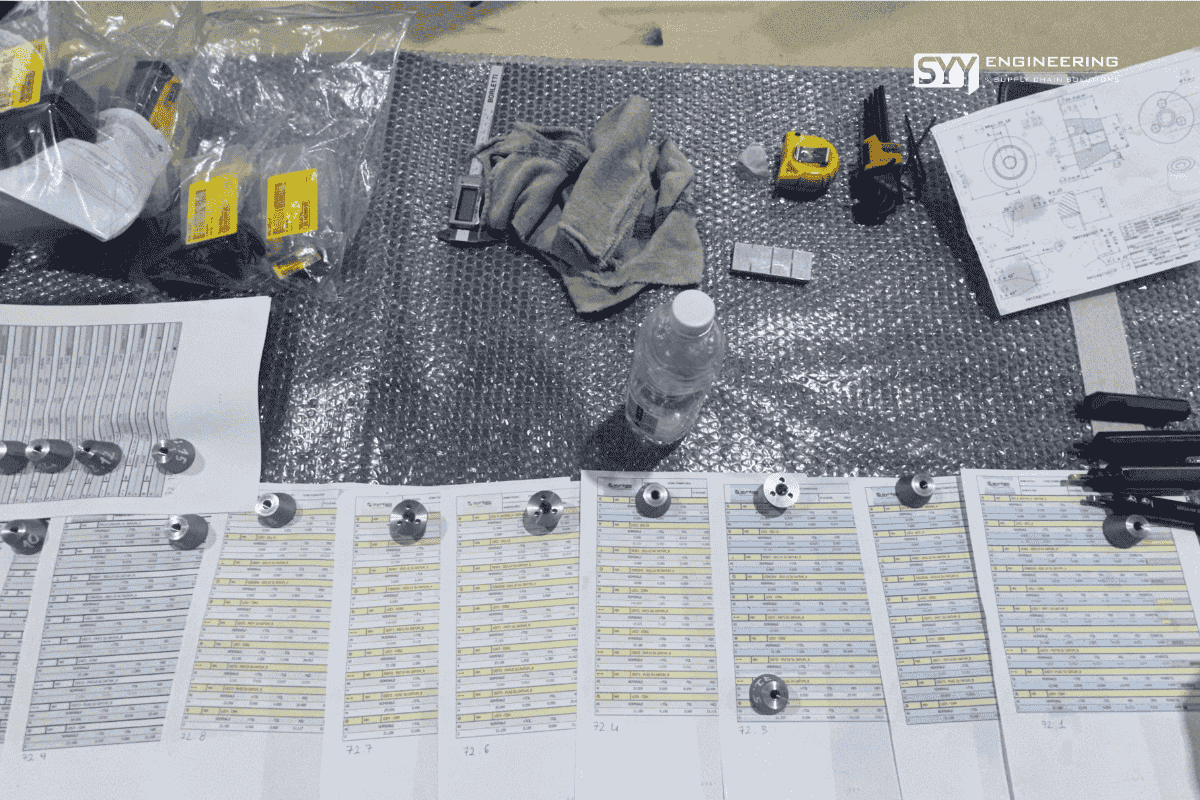

Il sistema documentale supporta il funzionamento nel tempo
3. Site Integration
I disegni di installazione possono sembrare semplici.
Ma l’allineamento tra progetto e condizioni reali del sito richiede attenzione.
Anche piccole differenze possono causare modifiche durante l’installazione.

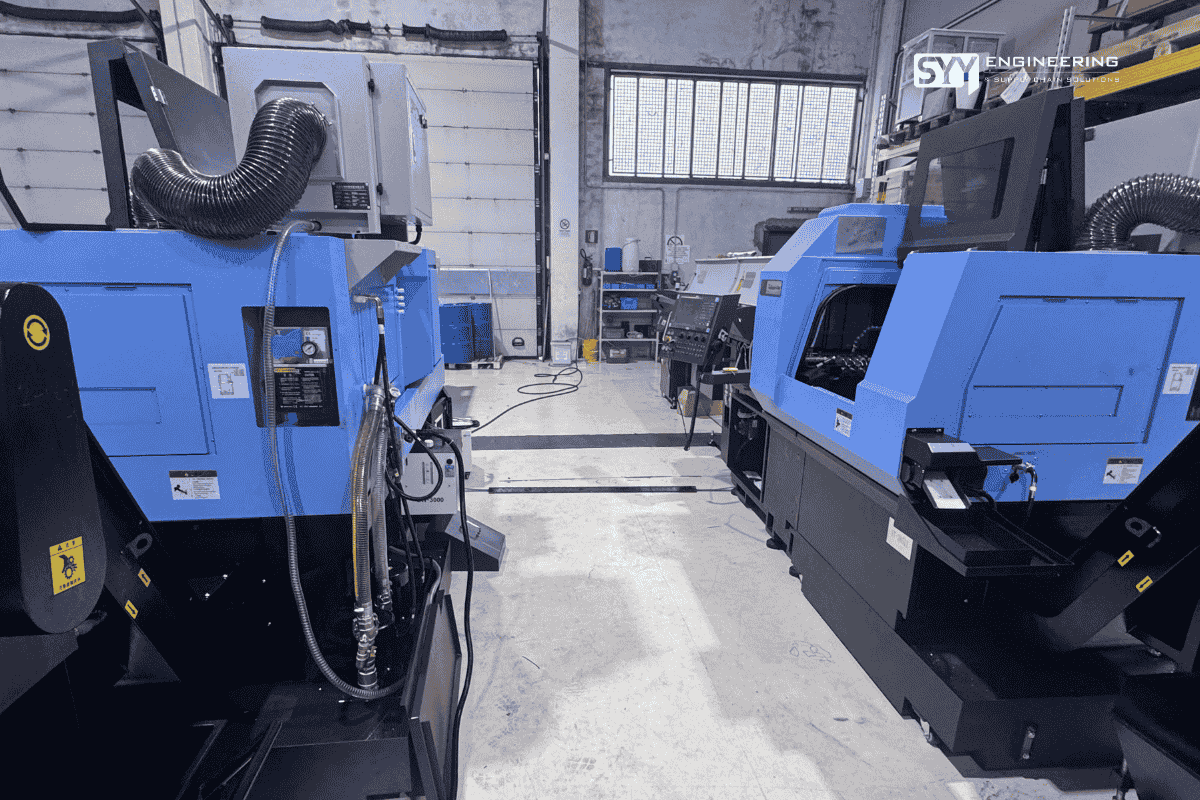

Verifica sul sito tra progetto e realtà
How SYY Managed On-Site Execution
In loco, SYY ha coordinato gli ingegneri del produttore e il team di assistenza locale.
È stato definito un piano chiaro:
Giorni 1–3: regolazione macchina e test produzione
Giorno 4: accettazione finale del cliente
Il coordinamento continuo ha garantito che tutte le attività procedessero in modo allineato.

Coordinamento sul campo durante la consegna
Why Execution Matters
Nei progetti industriali internazionali, la consegna non è la fine.
È l’inizio dell’esecuzione.
La sfida principale non è la tecnica, ma l’allineamento tra:
Sistemi ingegneristici
Aspettative operative
Processi di esecuzione
Molti dettagli diventano visibili solo sul campo.
Conclusion
Il gap tra validazione in fabbrica ed esecuzione sul sito è spesso sottovalutato.
Colmare questo gap richiede coordinamento, allineamento tecnico e gestione continua.
È qui che si decide il successo del progetto.
FAQ
1. Cos’è l’execution gap
È la fase tra validazione in fabbrica e installazione sul sito, dove l’allineamento può essere incompleto
2. Perché emergono problemi dopo l’arrivo
Perché le condizioni reali sono diverse rispetto alla fabbrica
3. È un problema del fornitore
Non necessariamente, è spesso un problema di transizione tra sistemi
4. Come ridurre i rischi
Con coordinamento strutturato e presenza sul campo
5. Qual è il ruolo di SYY
SYY garantisce l’allineamento continuo tra tutte le parti
CTA
L’esecuzione non fallisce in fabbrica.
Fallisce tra un sistema e l’altro.
SYY Engineering supporta la transizione dalla validazione alla produzione reale.
Contattaci per migliorare l’esecuzione del tuo progetto.
Tag
Continua a leggere
Approfondisci con altri insight correlati sullo stesso tema.
Verifica Fornitori in Cina: Perché la Maggior Parte delle Decisioni Fallisce Prima della Produzione
I problemi con i fornitori in Cina non sono di esecuzione, ma di verifica. Questo articolo spiega perché le visite creano falsa sicurezza e come validare la reale capacità prima della produzione.
Everyone Was Communicating — But The Project Never Really Moved
A European project remained active for nearly a year in China. Meetings, supplier replies, and factory visits continued — but execution never truly moved forward. The real issue was not communication,
